Kart- och mättjänster

Kart och mätthänster förhandsbesked Perstorps kommun

Genom att trycka på plusset till höger om respektive menyrubrik kan du läsa mer om kart- och mättjänster


För beställning, se våra e-tjänster och blanketter »
 klicka här Länk till annan webbplats, öppnas i nytt fönster..





Kart- och mättjänster

Vi arbetar med mätningsuppdrag och geografisk information i Perstorps kommun.

Vill du ställa frågor till vår mätningsingenjör eller vår Kart- och GIS-ingenjör är du välkommen att kontakta oss via 0435-39000.

Koordinat- och höjdsystem
Perstorps kommun använder följande koordinatsystem Sweref 99 13 30 och höjdsystem RH 2000.

Se följande kartprodukter.

Fullständig nybyggnadskarta
Vid bygglov krävs ofta en fullständig nybyggnadskarta. Det är en aktuell kartbild som innehåller fastighetsindelning, höjdinformation och planbestämmelser och ligger till grund för bygglovsansökan.

Enkel nybyggnadskarta
Enkel nybyggnadskarta är en aktuell kartbild som innehåller fastighetsindelning och planbestämmelser och ligger till grund för bygglovsansökan.

Kartutdrag
För bygglov gällande enklare åtgärder, till exempel inglasning balkong/uterum, skärmtak, mur eller plank, kan ett kartutdrag räcka som underlag i bygglovsansökan. Den kan även användas som kartunderlag för anläggning av bergvärme eller för andra förändringar eller åtgärder på din tomt som kräver en skalriktigt karta.

Grundkartor
Grundkartan är en produkt bestående av kommunens primärkart med fastighetsinformation. Kartan innehåller information om mark, fastigheter, byggnader, anläggningar och används som bakgrundsinformation för detaljplankartan.

Andra kartprodukter
Kartor, digitala eller i pappersformat med olika innehåll och storlek, kan tas fram efter önskemål.

Mätning som utförs med modern mätutrustning
- utstakning av byggnader
- lägeskontroll efter färdigställande
- inmätning av detaljer som underlag för kartframställning
- inmätning av all slags ledningar
- inmätning för projektering
- gränsvisning

Utstakning och lägeskontroll

Kart- och mätenheten på Perstorps kommun utför utstakning och lägeskontroll samt utfärdar intyg. Beställning görs via e-tjänst, se länk ovan. Avgift för utstakning/lägeskontroll ingår inte i bygglovskostnaden, utan kommer att faktureras separat. För ytterligare frågor, kontakta kart- och mätenheten via kartor[at]perstorp.se eller kontakta oss via 0435-39000.

Utstakning och lägeskontroll
Utstakningen görs innan byggnadsarbetena påbörjas och innebär att läget av en nybyggnad, tillbyggnad eller annan anläggning märks ut på marken. Ofta görs även utmärkning av höjden eller höjdfixen i samband med grovutstakning.

För att kontrollera att åtgärden verkligen hamnat på avsedd plats i plan och höjd kan även en lägeskontroll göras när åtgärden påbörjats eller är färdig. Det är alltid byggherren som är ansvarig för att en åtgärd hamnar på rätt plats, oavsett om bygglov eller anmälan krävs eller inte.

Utstakning
Till bygglovsansökan eller anmälan behöver det, i de flesta fall, finnas en situationsplan med den planerade åtgärden inritad. På situationsplanen är det lämpligt att byggnadens eller anläggningens yttermått, höjdläge och avstånd till gränser framgår. Utstakning kallas även för utsättning eller utmärkning och innebär att det som finns inritat på situationsplanen märks ut på marken. Utstakningen visar alltså var den planerade åtgärden kommer att hamna på fastigheten.

Det finns två sorters utstakning, grovutstakning och finutstakning. Ibland görs först en grovutstakning och sedan en finutstakning. I vissa fall till exempel då en byggnad ligger långt från tomtgränserna kan det räcka med en grovutstakning. Grovutstakning görs oftast innan sprängning, schaktning eller fyllning sker och innebär att den blivande byggnadens hörn markeras på marken med träpinnar. När markarbetena är utförda görs en finutstakning innan byggnadsarbetena påbörjas. Finutstakning innebär att byggnadens hörn och eventuellt planerad höjd markeras på profiler.

Inför finutstakningen placerar du eller er byggare ut stabila träprofiler ungefär en 1-1,5 m utanför byggnadens blivande hörn. För att kunna markera byggnaden vinkelrät och med rätt höjd är det viktigt att profilerna står stadigt i marken. Överkanten på de horisontella reglarna ska ha en höjd som minst motsvarar byggnadens blivande golv- eller sockelhöjd.

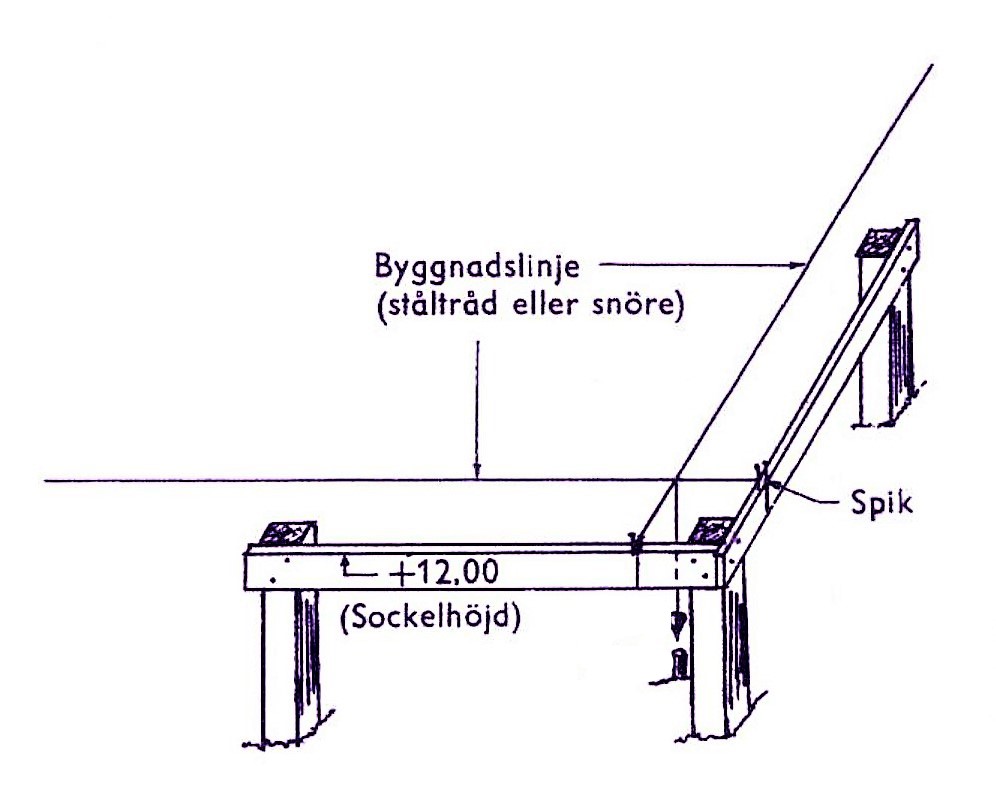

Se länk, utstakning profiler 1.

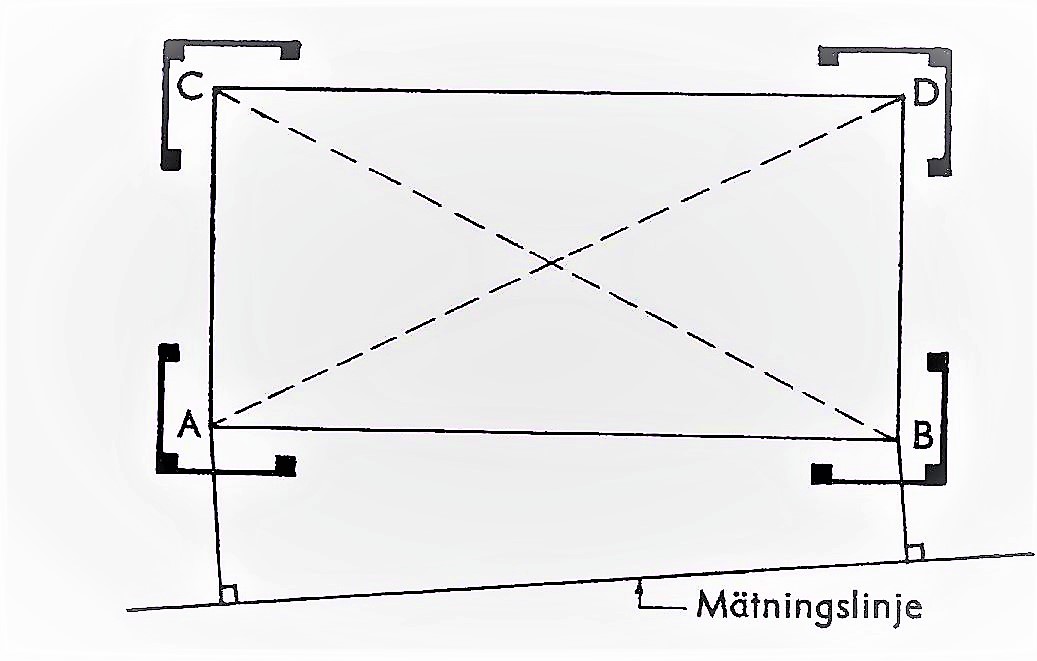

Se länk, utstakning profiler 2.

Byggherre ansvarar för att skaffa profilvirket och montera dem. Spik och tråd har vi själva.

Tänk på att
- göra en beställning minst 5 arbetsdagar innan du vill ha utstakningen.
- se till att byggplatsen är ren från träd, buskar, stubbar, stora stenar, gamla byggnader som skall rivas, staket med mera.
- det är byggherren som är ansvarig för att det finns virke för de profiler som behövs för finutstakning. Lämpliga dimensioner på virke är minst 45x70 mm för stolpar och 22x70 mm för brädor.

Lägeskontroll
Lägeskontroll är en kontroll av att en nybyggnad, tillbyggnad eller annan anläggning är placerad på rätt ställe. Kontrollen visar om byggnadens storlek, mått, form, läge i plan och höjd stämmer med startbeskedet.

Om lägeskontroll ska vara en punkt i kontrollplanen beslutas det när det tekniska samrådet hålls.
Byggherren är ansvarig, tillsamman smed sin kontrollansvarig, för att byggnaden placeras på den plats som startbesked angett. Byggherren ska för att få ut ett slutbesked bland annat visa intyg om utförd lägeskontroll eller kontrollbevis - i enlighet med vad som beslutades i startbeskedet.

Lägeskontroll brukar göras när formen till grunden är färdig men innan gjutning av plattan påbörjas. Om en lägeskontroll utförs i tid finns möjligheter att rätta till eventuella fel. Lägeskontroll utförs ibland efter att grundläggning utförts, eller till och med när åtgärden är klar, vilket kan vara för sent. Om byggnaden placeras fel kan det leda till att slutbesked inte kan ges.

Lägeskontroll behöver, precis som utstakning, inte göras i alla byggprojekt. Det ska bara göras där det verkligen fyller en funktion, det vill säga när placeringen har stor betydelse. Det är byggnadsnämnden som gör en bedömning om det finns behov av lägeskontroll.

Tänk på att
- göra en beställningen minst 5 arbetsdagar innan du vill ha lägeskontroll.
- se till att byggplatsen är ren från träd, buskar, stubbar, stora stenar, gamla byggnader som skall rivas, staket med mera.


Om annan utför
